Oppgradering av Majorstuen stasjon
Majorstuen stasjon skal få flere adkomster, større plattformer og en ny gangbru. Hovedarbeidene finner sted 2025-2026, og sommeren 2025 vil stasjonen være stengt for passasjerene fra skoleferien starter til andre halvdel av september.
Publisert:
Fakta om prosjektet
-
Status
Bygging
-
Gjelder
T-banestasjon: Majorstuen
-
Byggeperiode
2024 - 2028
På denne siden
I mai i år begynte Sporveien arbeidet med å fornye og oppgradere Majorstuen T-banestasjon. Formålet med oppgraderingen er å redusere stasjonsoppholdstiden for T-banetogene, slik at det blir plass til flere tog gjennom sentrumstunnelen hver time. Dermed skaper vi plass for togene fra Fornebubanen som kommer i 2029, og vi gjør det mulig med flere avganger på Kolsås- og Grorudbanen.
Oppgraderingen av Majorstuen T-banestasjon skal ikke bare fjerne en flaskehals for T-banen. Ved å bygge ny gang- og sykkelbru åpnes også hele Majorstuen-området opp, og reisende mellom Sørkedalsveien og Slemdalsveien kan krysse sporene enklere og mer effektivt.
Dette skal skje - hel- og delstengt til sommeren
Prosjektet "Oppgradert Majorstuen stasjon" skal rette ut sporene og plattformene, bygge lengre tak over plattformene, etablere en ny gang- og sykkelbru, og lage mer effektive og flere adkomster for passasjerene. Dagens stasjonsløsning med to hovedspor skal videreføres, mens midtsporet fjernes.
Oppgraderingsarbeidene på Majorstuen stasjon innebærer etter alle praktiske formål en total renovering av hele stasjonsområdet. Dette har konsekvenser for passasjerene i 2025:
Fra skoleferien starter (23. juni) vil stasjonen stenge for av- og påstigning, men togene kan passere stasjonen. Det betyr at Majorstuen stasjon er stengt, men at resten av T-banenettet påvirkes i liten grad.
To uker senere (5. juli) stenger også T-banetrafikken forbi. Da skal skinner og sviller fjernes og infrastrukturen bygges helt på nytt. I fire-fem uker er stasjonen helstengt, og ingen tog kan passere. Dette er på sommeren når mange tar ferie og det er færrest reisende.
Denne perioden påvirker stengningen av Majorstuen stasjon resten av T-banenettet i stor grad. På Ringen snur togene på Ullevål stadion, og i sentrum snur togene på Stortinget. Det blir buss for bane på Holmenkollbanen (som vil vedlikeholdes når den uansett må stenge). Ruter vil i god tid gi passasjerene informasjon om avvikstrafikken, og Ruter-appen vil vise alternative reiseruter.
Fra rundt 10. august er man tilbake til delstengt stasjon med passerende tog. I andre halvdel av september er oppgraderingen av stasjonen kommet så langt at passasjerene igjen kan bruke Majorstuen stasjon.
– Arbeidene i hovedentreprisen skal utføres fra april 2025 og pågå til forsommeren 2026. Den mest intensive fasen blir totalbruddet med stengt spor 5. juli - 10. august 2025, men også ukene før og etter totalbrudd blir hektiske med stengte plattformer. Togene kan passere, men ikke stoppe på stasjonen i perioden med delstengt, forteller byggeleder Anders Aamodt.
Total renovering
Forberedende arbeider som blant annet omfatter riving og fjerning av eksiserene bygg, har pågått siden mai. Den store kontrakten for hovedentreprisen ble utlyst i juli, og seks leverandører ble pre-kvalifisert. Tilbudsfristen var 14. oktober. I månedsskiftet november/desember forventer vi å ha valgt entreprenør. Den oppgraderte stasjonen skal bygges innenfor gjeldende reguleringsplan.
Hovedentreprisen for oppgraderingsarbeidene på Majorstuen stasjon omfatter etter alle praktiske formål en total renovering av hele stasjonsområdet. Det vil bli utskifting av blant annet spor og tekniske utstyr, drenering, plattformer m/ tak, ramper, trapper og kiosk. I tillegg kommer bygging av ny gang- og sykkelbru over sporene vest på stasjonsområdet.
Flere fagmedier har omtalt kontrakten for hovedentreprisen:
Lyser ut stor-kontrakt om kort tid for Majorstuen stasjon • Byggeindustrien Åpnes i ny fane
Fem norske og en spansk skal kjempe om Majorstuen stasjon • Byggeindustrien Åpnes i ny fane
Oppgradering av Majorstuen Stasjon: Statlig støtte og økt passasjertall Åpnes i ny fane
– En nøkkelkontrakt for Oslo - Samferdsel & Infrastruktur (samferdselinfra.no) Åpnes i ny fane
Oppgradert og mer effektiv stasjon
Dagens stasjon er utformet slik at av- og påstigning tar for lang tid. Blant annet fører dagens løsning til at dørene lengst vest på vognene sjeldent blir benyttet. For mange reisende blir stående i kø for å stige på gjennom dørene nærmest Majorstukrysset.
Ved å etablere nye innganger til stasjonsområdet og rette ut plattformene får passasjerene en bedre reise. Det blir enklere å ferdes på stasjonsområdet for de med rullestol eller barnevogn, og passasjerene kan lettere spre seg langs hele plattformen.
Sentral for fremtidens T-banesystem
I 2029 kommer Fornebubanen med planlagte åtte nye avganger i timen. I dag er det 28 avganger i timen i østover fra Majorstuen T-banestasjon. Majorstuen er sentral for fremtidens T-banesystem og må oppgraderes. Samlet vil denne oppgraderingen, i tillegg til nytt signal- og sikringsanlegg, legge til rette for en kapasitet på 36-40 tog i timen i hver retning gjennom sentrumstunnelen. Det innebærer hyppigere avganger på alle sentrumsstasjonene.
Økt kapasitet skaper plass både for Fornebubanen, og for flere avganger til/fra Grorud og Vestli på linje 5.
Ny gangbru
Gangbruen blir i vestenden av stasjonen og vil gi en ny forbindelse mellom Sørkedalsveien og Slemdalsveien. Den blir universelt utformet og vil gjøre det lettere å krysse sporene, som i dag er en barriere i området. Den vil spesielt gi en god forbindelse for syklister utenom travle Kirkeveien.
Er du nabo til et av våre prosjekter?
Her finner du relevant informasjon dersom du blir påvirket av et av våre byggeprosjekter.
Nyheter og nabovarsler
Majorstuen stengt helgen 4.-5. januar
Den første helgen etter nyttår blir det ingen trafikk til eller forbi Majorstuen stasjon. Det er signaltekniske arbeider som må utføres, blant annet flytting av teknisk rom. Dermed forsvinner signalene ved stasjonen, og togene kan ikke kjøre forbi. Det vil samtidig gjøres noe kabelarbeid fra eksterne leverandører som krever stengt spor.
Arbeidene er ikke støyende.

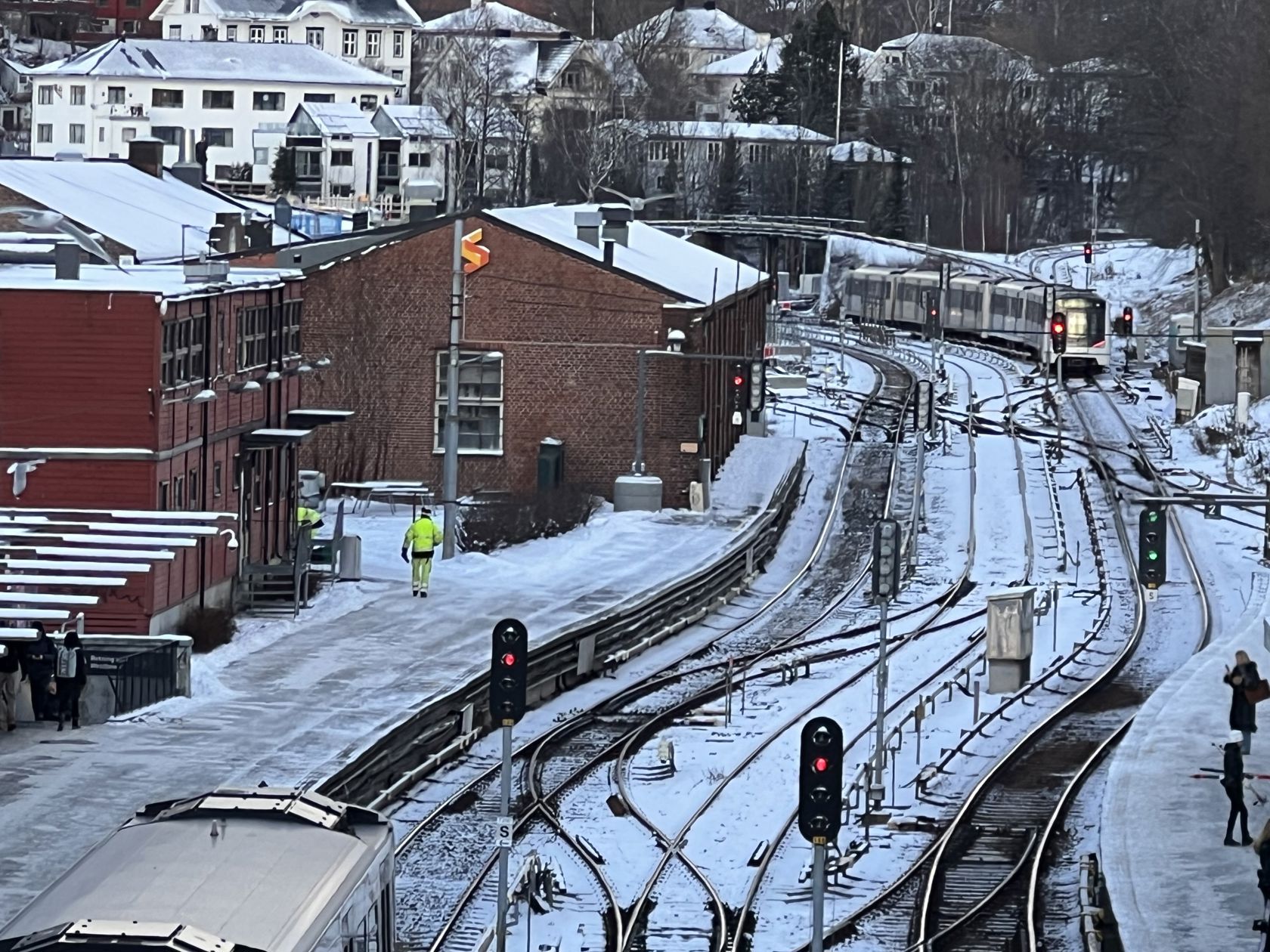

Støyende arbeider uke 35 og 36
I uke 35 og 36 utførte Sporveiens entreprenør Isachsen spunting på Majorstuens sporområde, i området mellom Politihøgskolen og Chateu Neuf på den ene siden, og Sørkedalsveien 7-11 på de andre siden.
Arbeidet ble noe forsinket grunnet ukjente kabler i spuntområdet, men er nå ferdigstilt.
Helgen 20.-22. juli ble det utført arbeider ved Majorstuen stasjon.
I forbindelse med disse arbeidene måtte all t T-banetrafikken forbi stasjonen stenges.

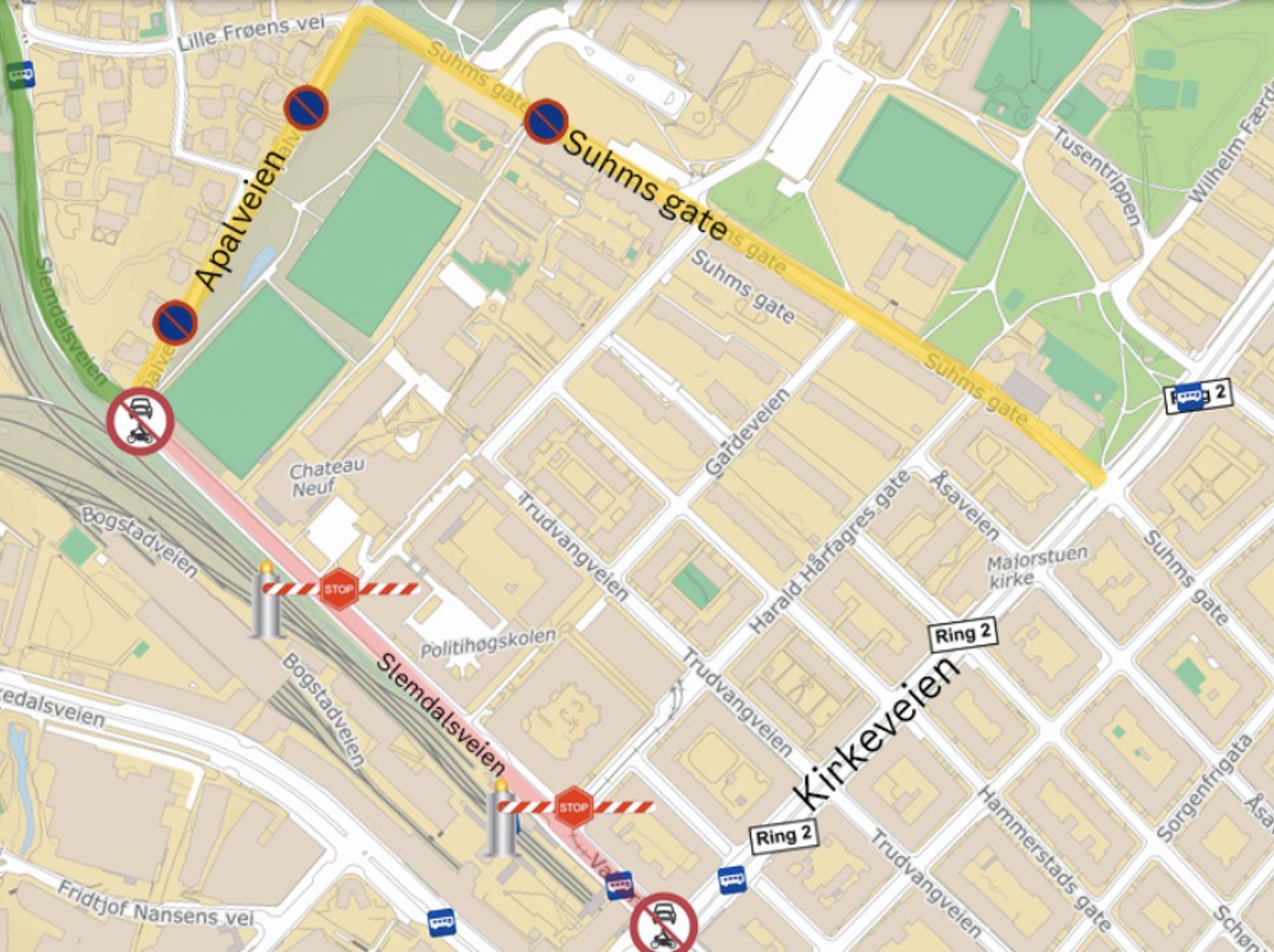

Arbeidene omfattet spunting i området sør for Volvat T-banebru og graving i sporområdet som grenser opp mot Chateu Neuf .
I tillegg ble det utført mindre arbeider med signal og kabler på stasjonens plattformer.
Spørsmål og henvendelser om vårt arbeid kan rettes til nabokontakt@sporveien.com.
Sporveiens arbeidet vil normalt medføre noe støy mellom klokken 07 og 19 på hverdager.
Tidligere arbeider:
Påkoblingen av Fornebubanen og ombyggingen av Majorstuen T-banestasjon krever klargjøring av stasjonsområdet.
Flere av Sporveiens ansatte har sin arbeidsplass på Majorstuen, innenfor det som skal bli anleggsområde for ombygging av Majorstuen stasjon. Våre ansattes arbeidslokaler og utstyr måtte derfor flyttes til nye områder på tomten.

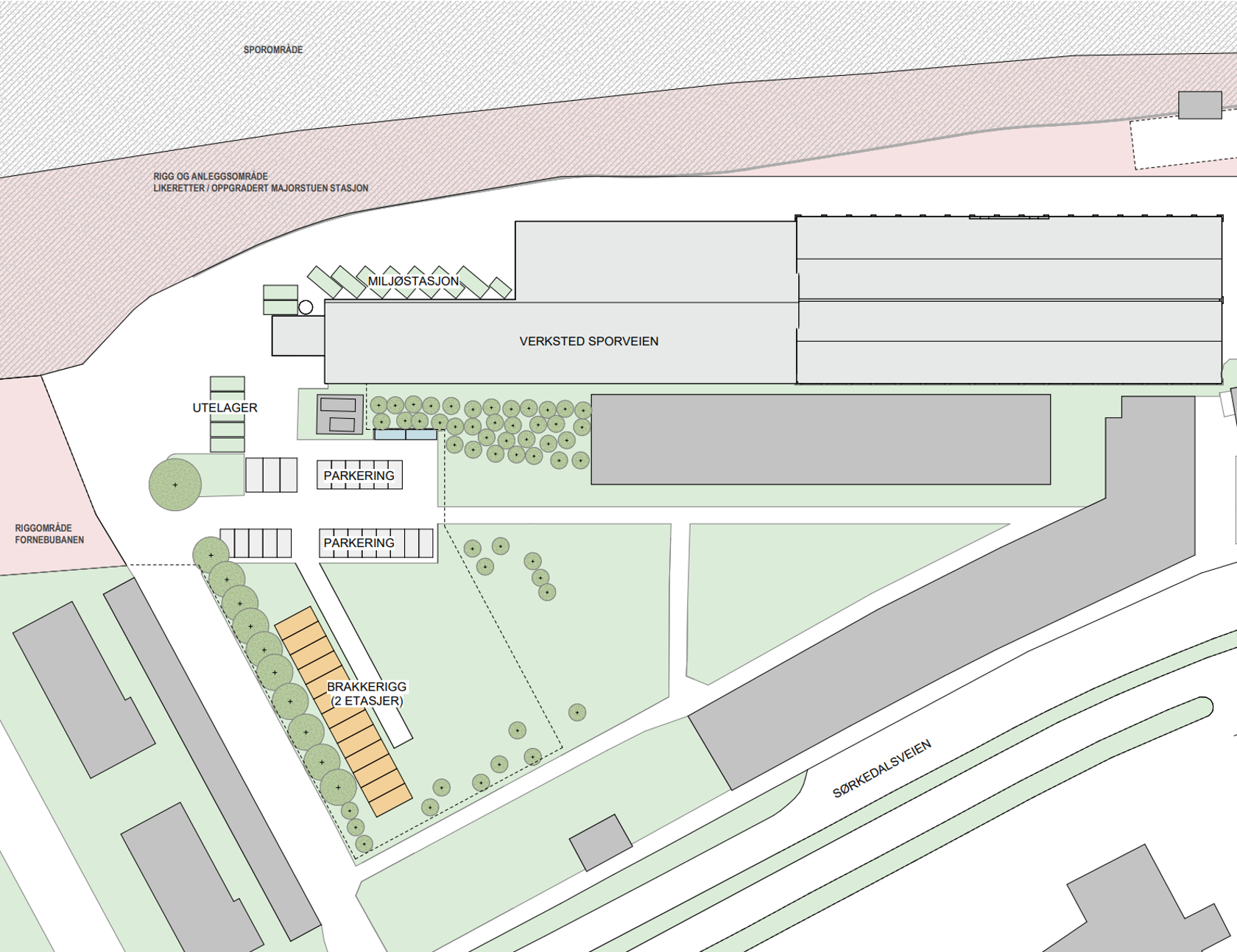

Illustrasjonen under viser ny plassering av brakker.
Brakkene fungerer som kontorer, garderober og pauserom for Sporveiens ansatte. Deres tilstedeværelse og aktivitetsnivå vil være tilsvarende som i dag. I Sporveien har vi folk på jobb døgnet rundt. De ansatte som har sin arbeidsplass på Majorstuen jobber med vedlikehold av trikken sin infrastruktur.
Når prosjektaktiviteten i området er over, og brakkene er flyttet, er planen at området blir tilbakeført til sin opprinnelige tilstand. Det er ingen fastsatt dato for fjerning av brakkene. Brakkene er midlertidig arbeidsplass for ansatte i Sporveien mens vi jobber med å finne permanente lokaler et annet sted. Det er for øyeblikket ikke bestemt hvor disse permanente lokalene skal være.
Har du spørsmål?
Har du flere spørsmål relatert til prosjektet kan du sende oss en e-post. Husk å merke emnefeltet med prosjektets navn.
I tillegg til montering av brakker kan det hende at våre naboer vil merke at vi flytter rundt på en del utstyr, biler og containere. Vi må også bygge om et av byggene på området, for å kunne benytte det som lagringsplass for utstyr. Dette starter vi med i løpet av høsten 2023, og det vil på gå ut mars.
Bygging av ny likeretter – byggestart mai 2024
Det skal også bygges en ny likeretter. Byggestart var mai 2024, med ferdigstilling av bygningsmessige arbeider høsten 2024.
En likeretter forsyner T-banen med kjørestrøm, og den eksisterende likeretteren har ikke tilstrekkelig kapasitet til å imøtekomme den økte trafikken gjennom Majorstuen, som Fornebubanen vil generere.

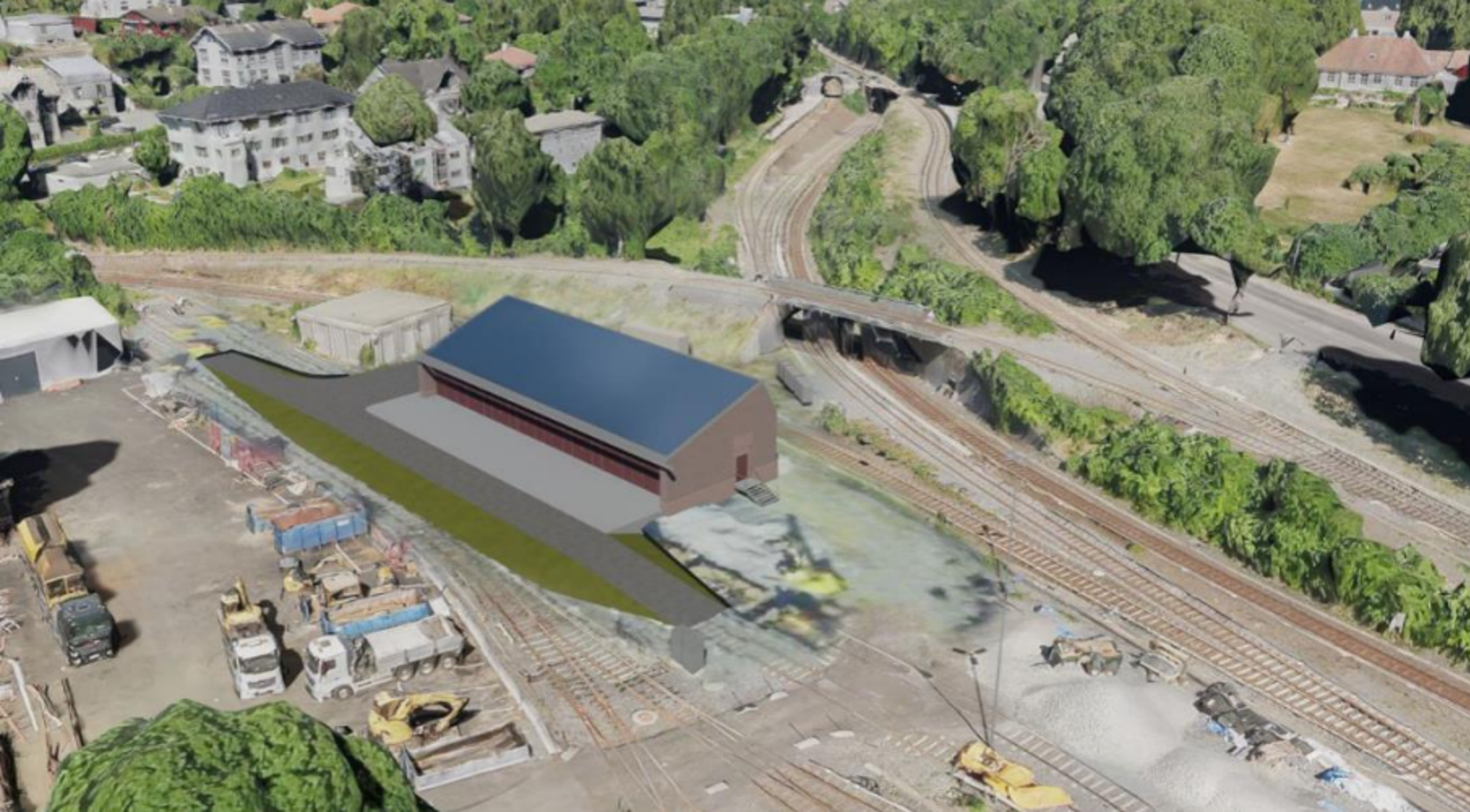

Den nye likeretteren vil bli plassert i henhold til skissene nedenfor.
Milepæler og tidslinje
Området til Sporveien rundt Majorstuen T-banestasjon består i dag av selve stasjonen i tillegg til verksted for trikk og T-bane. Her er det kontinuerlig arbeid allerede. Før stasjonen kan oppgraderes med utretting av spor og ny gangbro må dagens funksjoner re-lokaliseres, tomta klargjøres som anleggsplass og en del av bebyggelsen rives.
Vi klargjorde tomta høsten 2023 og våren 2024, og gjorde miljøanalyse av byggene. I mai 2024 begynte vi arbeidet med å rive byggene, legger om kabeltraseer og etablerer en overvannsgrøft. Dette arbeidet varer til våren 2025. I denne tiden går T-banen som vanlig, bortsett fra to dager til sommeren og en helg i januar 2025.
Fra våren 2025 arbeider vi med oppgradering av plattformene og bygging av ny gang- og sykkelbru. 3. juli til 10. august 2025 stenger vi for T-banetrafikk i ca en måned for å ferdigstille sporarbeid og arbeid nær sporene. Fra 23. juni til 21. september er det ikke av- og påstigning på stasjonen.
Høsten 2025 og inn i våren 2026 bygger vi gang- og sykkelbrua og etablerer nye smett inn fra Sørkedalsveien. Det meste bør være klart sommeren 2026.
Vi gjør også noe restarbeid i 2027, men dette er mindre arbeider og vil ikke påvirke trafikken.
